Tappströmsvägen - ny sträckning

En flygbild över projektområdet.

Här ska vi göra en ny sträckning av Tappströmsvägens anslutning till Ekerövägen. Den nya vägdragningen är en del av den större utvecklingen av Ekerö centrum och skapar förutsättningar för framtida stadsutveckling i området. Projektet förbättrar också trafiksäkerheten och skapar trygga och säkra vägar fram till skolan.

Område: Tappström Ekerö

Typ av projekt: Byggprojekt

Status: Pågående

Vad händer här?

Här ska vi bygga en ny sträckning av Tappströmsvägens anslutning till Ekerövägen. Den nya anslutningen kommer att förbättra både trafiksäkerheten och minska trafikbullret vid skolan genom:

  • en gång- och cykelväg med en bredd på 4,2 meter (1,8 meter gångbana och 2,4 meter cykelbana)
  • en zon med växter och belysningsstolpar mellan körbanan och gång- och cykelvägen. Zonen bildar en fysisk separering mellan oskyddade trafikanter och motorfordon.

Även infartsparkeringen kommer att byggas om för att minska risken för översvämningar vid skyfall och minska trafiken vid skolområdet. Det sker genom:

  • nedsänkta bäddar med växter för att ta emot stora regnmängder
  • ny in- och utfart på infartsparkeringens södra del för att minska trafiken förbi skolområdet.

Just nu - etapp 1-2

Arbetet sker i flera etapper och påverkar olika antal parkeringsplatser.

Just nu pågår det avslutande arbetet av etapp 1. Arbetet med ombyggnationen av infartsparkeringens norra del har gått snabbare än beräknat. Nu är nya dagvattenledningar på plats och en oljeavskiljare som renar dagvatten nedgrävd.

En del moment kan medföra att man kan känna vibrationer i närliggande fastigheter. Det är leran i marken som transporterar vibrationerna från maskinerna till fastigheterna. Vi försöker göra dessa moment så korta som möjligt och beklagar den upplevda känslan av obehag som det kan medföra.

Etapp 2

Vecka 47 startar andra etappen där arbetet sker på mellersta delen av parkeringen. Biltrafiken leds om via två infarter: Tappströmsvägen (vid kommunhuset) till den norra delen av infartsparkeringen och Clas Horns väg till den södra delen. Det finns 147 tillgängliga platser och 117 platser är avstängda. Etapp 2 beräknas pågå under 2 veckor.

Under etapp 2 kommer nya ledningar för dagvatten grävas ned i marken. Arbetet omfattar också anläggning av regnväxtbäddar och andra grönytor som ska förbättra dagvattenhanteringen och minska risken för översvämningar vid skyfall. Området förbereds även för ny belysning.

Alternativa parkeringar finns vid Träkvistavallen, Svanhagen (intill ICA) och Tegelbruksvägen (vid korsningen Tegelbruksvägen/Bryggarvägen).

Etapp 1 - bild över området

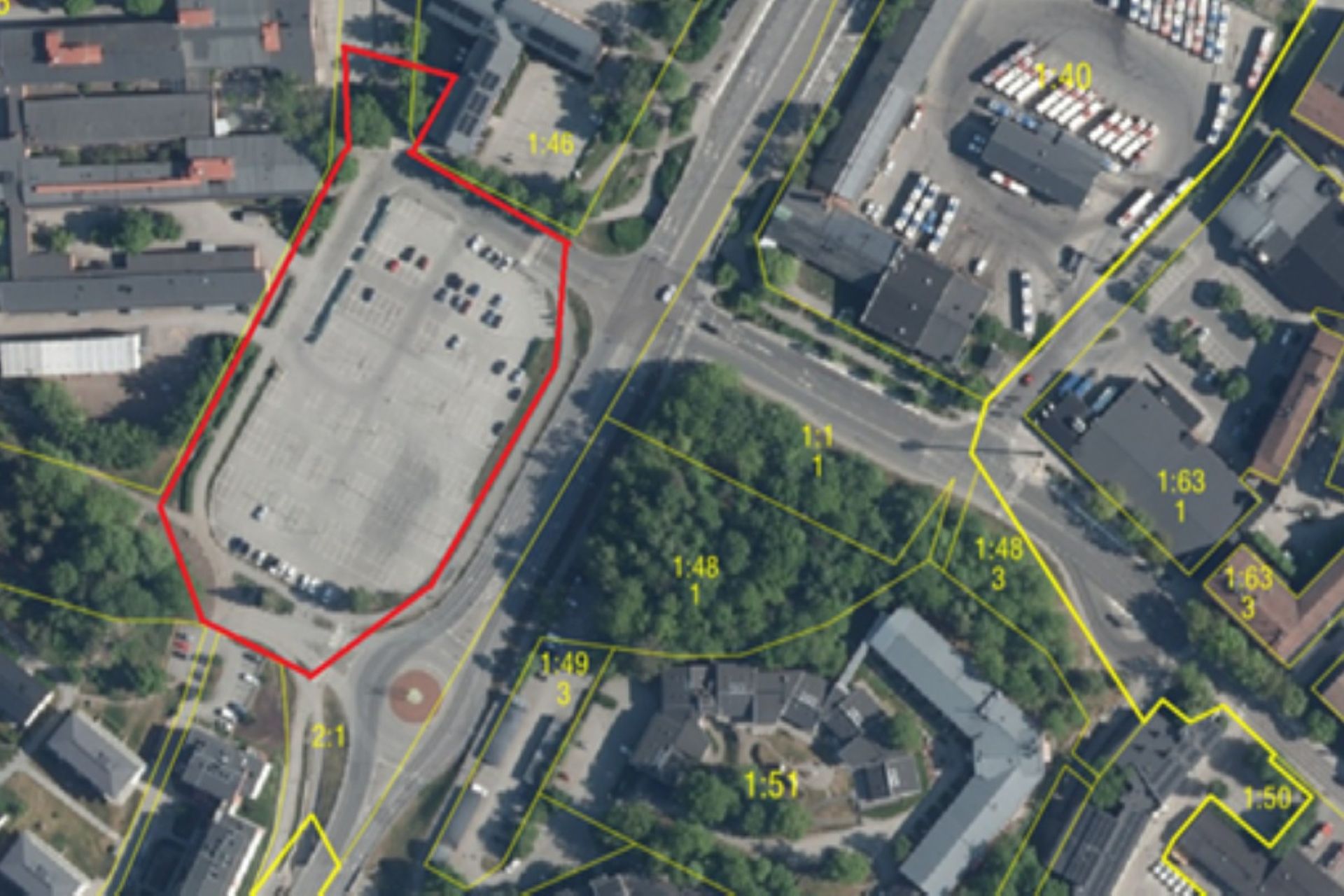

En flygbild över området som påverkas.

Bild över etapp 1 Tappström. Klicka på bilden för att se den förstorad.

En flygbild över området som påverkas.

Bild över etapp 2 Tappström. Klicka på bilden för att se den förstorad.

Vad har byggprojektet för tidsplan?

Projektet att bygga en ny anslutning av Tappströmsvägen till Ekerövägen via Clas Horns väg beräknas vara klart i början av sommaren 2027. Infartsparkeringen kan bli klar tidigare på våren 2027, men det är beroende på hur kall vintern blir. Därför är det svårt att ange exakt när.

Hur påverkar det allmänheten?

När byggarbetet startar kommer närliggande verksamheter, trafikanter och boende i området att märka av arbetena. Byggområdet kommer att hägnas in, och alternativa vägar, platser för av- och påstigning kommer att skyltas och markeras tydligt.

Varför stänger ni av delar av infartsparkeringen?

Vi ska bygga en ny in- och utfart på infartsparkeringens södra del för att minska trafiken förbi skolområdet. Arbetet hänger ihop med en ny sträckning av Tappströmsvägens anslutning till Ekerövägen. I arbetet ingår även att bygga om infartsparkeringen för att minska risken för översvämningar vid skyfall och för att minska trafiken vid skolområdet.

Hur många parkeringsplatser ska stängas av?

Arbetet kommer pågå i flera etapper. Första etappen pågår under cirka 8 veckor med start vecka 40.

Etapp 1: 110 stängda och 174 tillgängliga (cirka 8 veckor med start vecka 40)
Etapp 2: 117 stängda och 147 tillgängliga (cirka 2 veckor)
Etapp 3: 111 stängda och 166 tillgängliga (cirka 3 veckor)

När den nya infartsparkeringen är klar med ny belysning, nya växtbäddar och ny in- och utfart kommer det enligt vår beräkning finnas 231 parkeringsplatser + 1 parkering för rörelsehindrade vid infartsparkeringen i Tappström.

Hur länge kommer infartsparkeringen påverkas?

Arbetet på infartsparkeringen påbörjas vecka 40 och stängs av i olika etapper. Hur länge de olika etapperna pågår är beroende av hur kall och lång vintern blir. Hela projektet att bygga en ny anslutning av Tappströmsvägen till Ekerövägen beräknas vara klart i början av sommaren 2027. Infartsparkeringen kan bli klar tidigare på våren 2027, men det beror också på väderförhållanden. Därför är det svårt att ange exakt när.

Var ska man parkera i stället?

Vi hänvisar till parkeringarna vid Träkvistavallen, Tegelbruksvägen och Svanhagen.

Vad händer med el-laddningsstolparna?

De fyra laddningsplatserna som finns idag har gammal teknik med långsam laddning och kommer tas bort när vi bygger om. Vi hänvisar till infartsparkeringen vid Svanhagen där det finns åtta laddstolpar för elbilar. För närvarande finns inga planer på att sätta upp nya laddstolpar vid infartsparkeringen i Tappström eftersom behovet av parkeringsplatser för infartsparkering är stort och elladdning endast ska ske under kort tid.

Vad händer med återvinningsstationen?

Har flyttas permanent till återvinningsstationen vid Tegelbruksvägen/Bryggavägen som har byggts ut och blivit större. Det har också öppnat en helt ny återvinningsstation vid Lidl.

Vem bygger?

Ekerö kommun bygger om och har tilldelat totalentreprenad till Söderby Entreprenad AB.

Söderby Entreprenad
